XỬ LÝ VẾT NỨT, MẠCH NGỪNG VÁCH, ĐÁY TẦNG HẦM
1. Vật liệu và dụng cụ thi công
1.1. Vật liệu
– Keo trương nở TCK-UF3000.
– Phụ gia chống thấm và tác nhân kết nối DC® Latex HT.
– Vữa rót không co ngót gốc xi măng cường độ cao DC® Grout M60.
– Hợp chất chống thấm mao dẫn dạng tinh thể thẩm thấu DC® Cro 15
1.2. Dụng cụ
– Máy bơm keo áp lực SL-500.
– Kim bơm keo-A10 (14x100mm).
– Máy đục cầm tay.
– Máy cắt cầm tay.
– Máy thổi bụi.
DC® Grout M60
2. Các bước triển khai thi công
2.1. Chuẩn bị mặt bằng
HÌNH ẢNH MINH HỌA VẾT NỨT SÀN TẦNG HẦM
– Kiểm tra chiều dài vết nứt, vị trí mạch ngừng rò rỉ nước. Tiến hành đục tẩy, mài loại bỏ các tạp chất, vệ sinh sạch sẽ bề mặt bê tông ở vị trí cần khoan.
– Khoan tạo lỗ D14 bằng máy khoan cầm tay sâu 10 ÷ 15cm dọc theo mạch thấm, vết nứt, mật độ 15 ÷ 25cm/lỗ, khoan zích zắc chéo qua mạch thấm, mũi khoan phải xuyên qua vết nứt, lỗ khoan cách mạch thấm 5 ÷ 10cm, chéo góc 60 độ (hoặc khoan thẳng tùy hiện trạng). Vệ sinh lỗ khoan bằng máy thổi bụi.
HÌNH ẢNH MINH HỌA KHOAN BÊ TÔNG TẠO LỖ VÀ GẮN KIM BƠM
2.2. Công tác bơm keo.
– Lắp đặt kim bơm keo TC-A10 vào lỗ đã khoan, vặn theo chiều kim đồng hồ cho đến khi kim bơm bám chặt vào bê tông.
– Tiến hành bơm keo trương nở TCK-UF3000 vào bên trong mạch ngừng. Lưu ý liên tục theo dõi quá trình bơm,các vị trí bơm đến khi keo tràn đầy và theo dõi vết thấm đã bớt hoặc phát sinh điểm thấm mới để tiến hành khoan bổ sung mũi kim. Công tác này lặp đi lặp lại tới khi vết thấm đã hết hoặc hạn chế rò rỉ nước.
HÌNH ẢNH MINH HỌA BƠM KEO TRƯƠNG NỞ TCK-UF3000
2.3. Công tác hoàn trả mặt bằng.
– Sau khi thi công xong công tác bơm keo khoảng 3h tiến hành kiểm tra vết thấm đã hết thấm thì tiến hành cắt, đục mở rộng đường nứt, mạch ngừng theo hình chữ U hoặc V trên mặt sàn, vách với kích thước khoảng 5x5cm. Lưu ý phạm vi xử lý cần mở rộng (kéo dài) thêm ở hai đầu mút của đường nứt tối thiểu 15cm. Trong trường hợp gặp bê tông yếu phải đục mở rộng hết phần bê tông yếu.
– Sau khi kiểm tra vết đục không còn bị thấm, tiến hành quét phụ gia chống thấm DC® Latex HT tạo lớp kết nối và rót vữa không co ngót DC® Grout M60 lấp đầy vết đục.
– Mài vệ sinh tạo phẳng bề mặt vết nứt. Quét 2 lớp chống thấm mao dẫn dạng tinh thể thẩm thấu DC® Cro 15 lên bề mặt vết nứt đã xử lý. Bảo dưỡng ẩm liên tục trong 3 ngày.

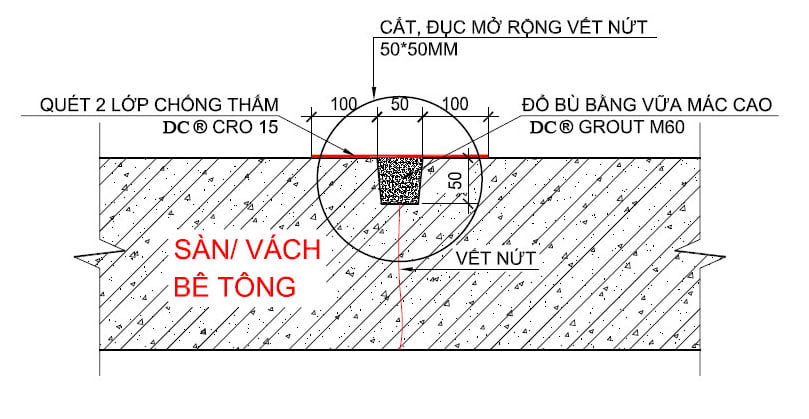

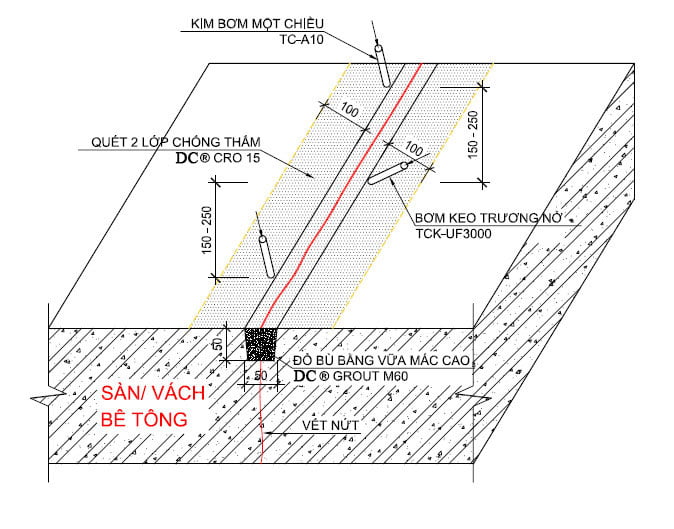

HÌNH ẢNH MINH HỌA XỬ LÝ VẾT, MẠCH NGỪNG SÀN, VÁCH TẦNG HẦM
